Klondike Environnemental

Urgence déversement de diesel sur un pont en Ouatouais

1. Intervention clé en main

Klondike environnemental a été mandaté à intervenir à la suite d'un déversement de diesel et autre fluide contaminant à la suite d’un accident impliquant un camion sur un pont en Outaouais. Ceci a pour but de démontrer l’étendu des travaux de décontamination d’urgence effectué ainsi que la réhabilitation du sol par la suite. Klondike doit s'adapter à toutes les situations afin d'assurer la bonne gestion des urgences, de notre arrivée sur place jusqu'à la remédiation complète du sol et des eaux.

Klondike est disponible 24 heures sur 24, 7 jours sur 7 pour des urgences environnementales.

Description des travaux

Dès la découverte du déversement, l’équipe de Klondike s’est dirigée sur les lieux dans les plus brefs délais. Munie d’équipements spécialisés, elle a immédiatement mis en place des mesures de confinement afin de limiter la propagation des contaminants. Une mobilisation maritime/ terrestre. C’est-à-dire :

  • Application des membranes sur les différents drains du pont afin que le Diesel cesse de couler dans la rivière.
  • Déploiement de barrages absorbants autour des Zones ainsi qu’au extrémité du pont
  • Application de différents types de produits absorbants granulaires, feuilles spécialisé hydrocarbure et boudins sur les surfaces affectées
  • La Mobilisation maritime, un bateau d’intervention équipé de matériel absorbant maritime, de barrages spécialisés pour hydrocarbures ainsi que des Barils spécialisés avec couvercle ont été déployé en soirée du jour 1. La visibilité était vraiment réduite avec la noirceur, malgré nos différents éclairages. Nous avons récupéré tout ce qui était visible dans les conditions, la récupération c’est poursuivi le jour 2 et 3 pendant la journée.
  • Application de rouleaux, boudins absorbants et Barricades maritimes pour récupérer les hydrocarbures flottants incluant la surveillance continue depuis l’embarcation pour ajuster la position des équipements en fonction des courants et du vent.
  • Les mesures de nettoyage ont été mises en oeuvre dès la stabilisation de lasituation.

    Les absorbants souillés de diesel ont été récupérés à l’aide des techniques suivantes :

    • Balais industriels
    • Pelles

    Les absorbants souillés ont été placés dans des Barils, étiquetés comme déchetsdangereux. Cette méthode a été utilisée principalement sur :

    • Zones accessibles à pied
    • Surfaces du pont
  • Plusieurs camions aspirateurs spécialisé (vacuum truck) était nécessaire afin de pomper les accumulations d’huile/Diesel ainsi que pour ramasser les quantitésabondantes d’absorbants saturés. Les camions Vacuum sont utilisé tout au long des travaux incluant lors des travauxde nettoyage a pression
  • Nettoyage à pression

    Une fois les absorbants souillés récupérés et les zones de confinement sécurisées, un nettoyage à haute pression a été réalisé afin de décontaminer les surfaces touchées par le diesel, notamment :

    • Sols en béton
    • Bordures de chaussée
    • Équipements souillés

Le nettoyage a été effectué à l’aide d’un nettoyeur haute pression à eau chaude, afin de favoriser la dissolution des résidus d’hydrocarbures adhérents. Un dégraissant biodégradable spécifique pour hydrocarbures a été appliqué au préalable pour renforcer l’efficacité du traitement.

Les eaux de lavage contaminées ont été récupérées par aspiration (camion vacuum).

Cette opération a permis de réduire la contamination résiduelle et de sécuriser les surfaces.

  • Retrait des nombreux débris de camion dans l’eau

    À la suite d’une inspection visuelle, nous avons constaté que plusieurs débris decamion souillé étaient dans l’eau avoisinante. Des mesures de récupération ont étéprises le jour même.

    Photo qui représente du degat de deversement de diesel sur un pont Photo qui représente du degat de deversement de diesel dans l'eau
  • Transport et disposition

    La disposition des sol contaminés, Barils, absorbants, asphalte souillé a été faitselon la règlementation en vigueur et dans un centre certifié.

2. Chronologie des travaux effectués

Jour 1 (l'appel d'urgence et intervention)

Vers 18h45 nous recevons un appel sur la ligne d’urgence concernant un déversement urgent à un lac effectué. Par la suite un deuxième appel suivit du ministère de l’environnement.

Immédiatement, des mesures d’urgence ont été entreprise par Klondike Environnementale. C’est-à-dire :

  • Ouverture du bureau avec personnel de gestion et coordination
  • Mobilisation massive de plusieurs employés et équipements
  • Organisation efficace et rapide des équipements nécessaires aux travaux spécifiques selon la description téléphonique.
  • Camion Vacuum straightvacc
  • Camion Hydrovac
  • Cube van avec unité Jetter
  • Remorque avec tous les absorbants pour déversement, barils, pelle, ballet, équipement de récupération
  • Camion 6 roues avec plus de 900 pieds de oses d’extra pour pompage
  • Bateau avec les équipements de récupération maritime
  • Superviseurs, chauffeurs et manoeuvre nécessaire

Les travaux d’urgence majeure terre et eau étaient de 19h à 3h.

Jour 2

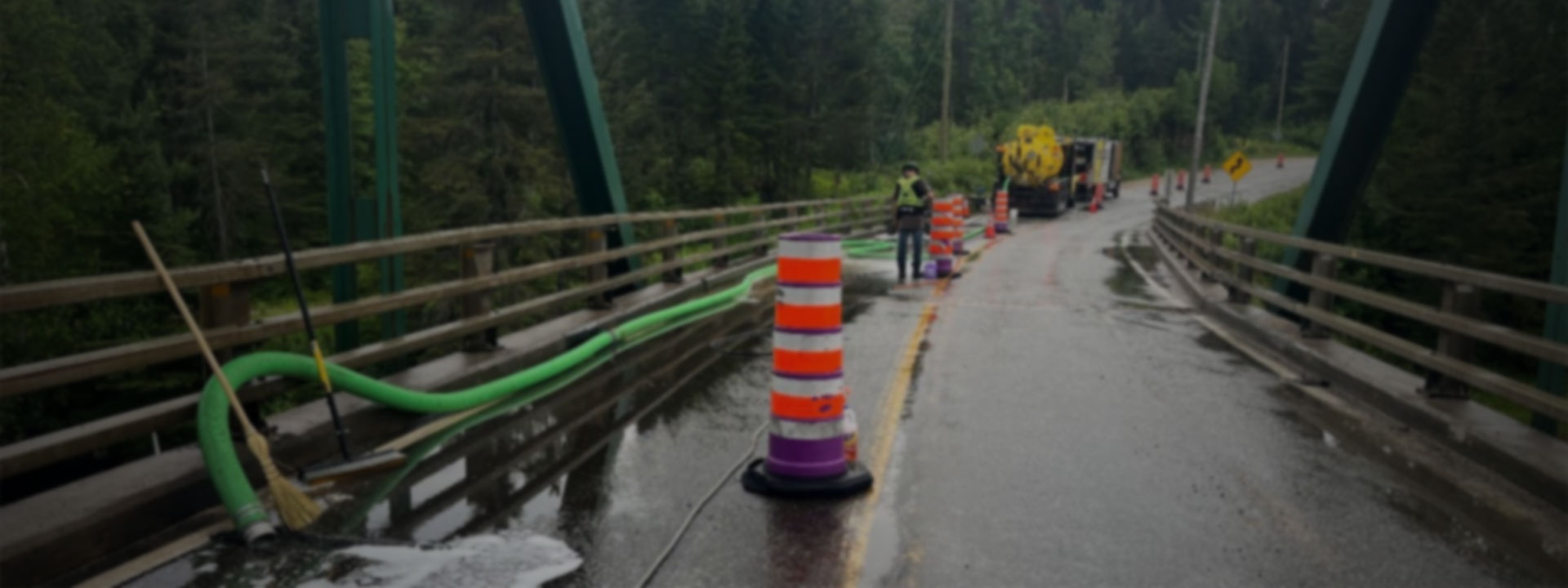

Les travaux de nettoyage étaient prévus de 7h AM à 8h PM. Nous préférons faire des shifts de longue durée afin d’évité des mobilisations et démobilisations plus nombreuses. 1 équipe marine s’occupe de la récupération sur l’eau pour l’entièreté de la journée pendant qu’une autre équipe nettoie le pont.

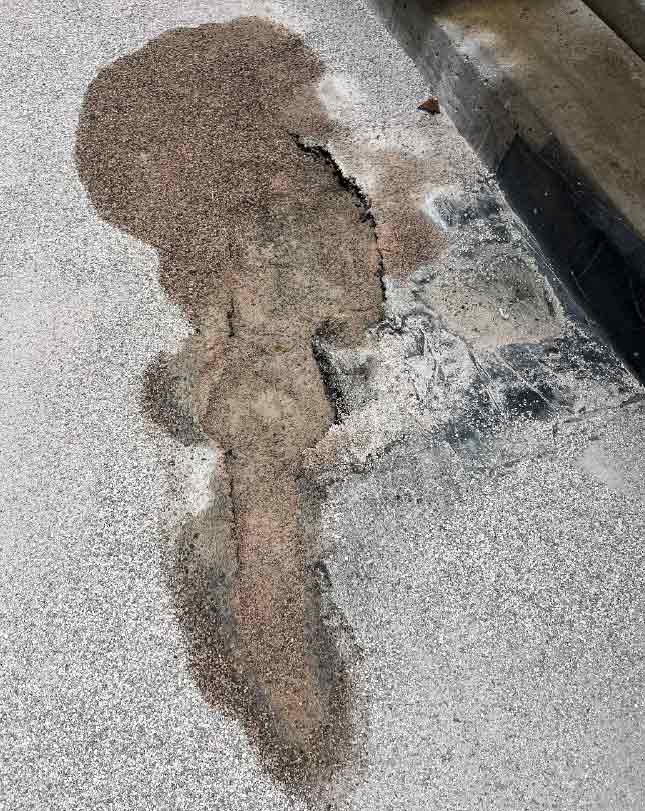

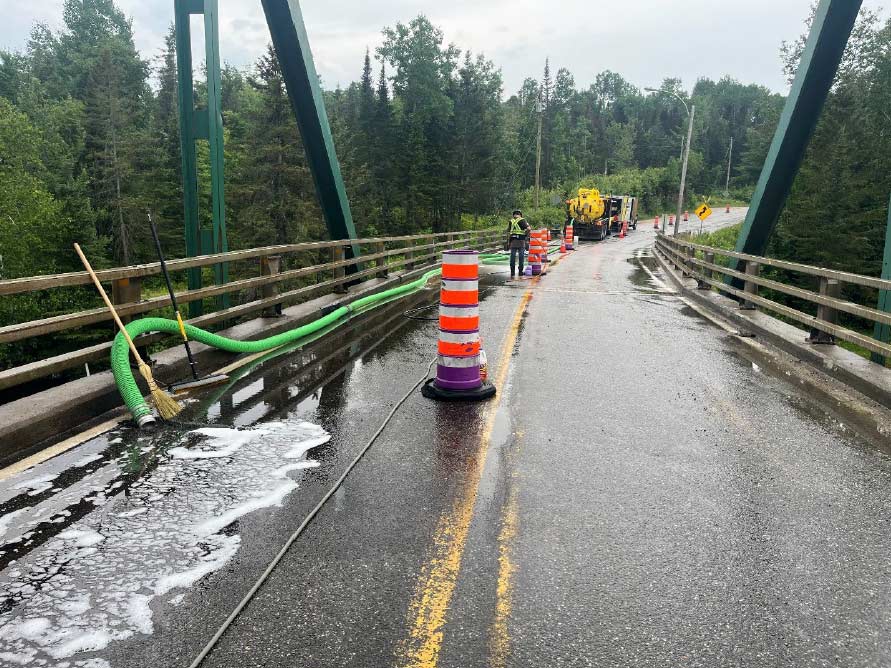

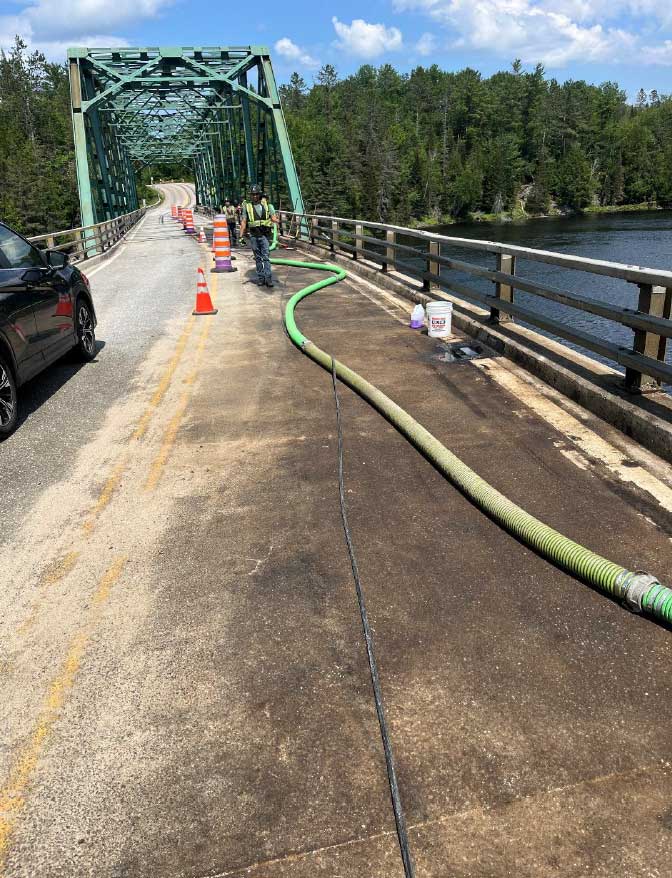

Photo qui représente des taches d'huile visibles sur le pont
Photo do jour 2

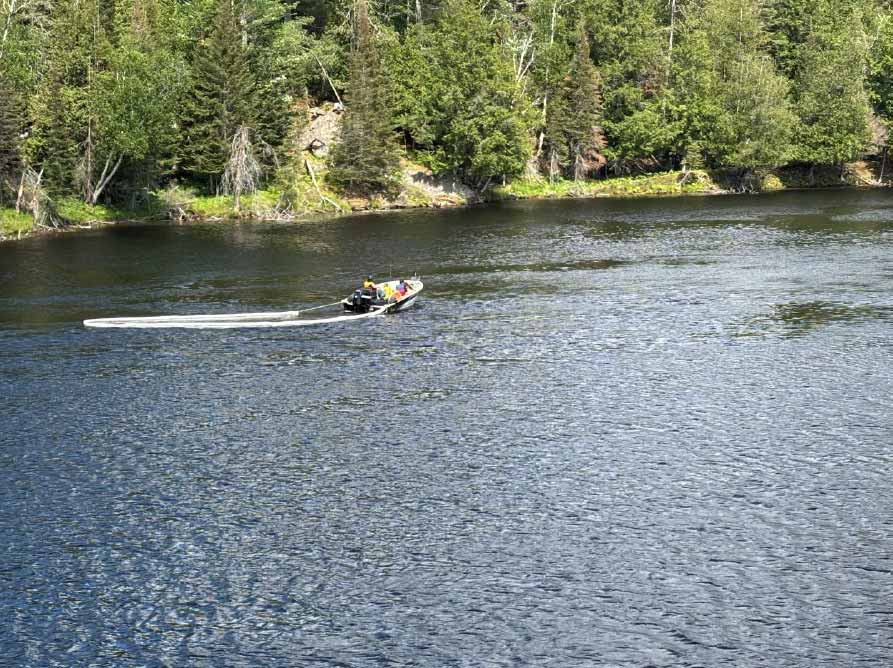

Photo qui représente un bateau sur l'eau
Photo do jour 2
Photo qui représente un bateau sur l'eau
Photo do jour 2

Jour 3

Terminer les travaux de nettoyage du pont ainsi que le nettoyage et ramassage du deuxième déversement plus haut sur la route à l’endroit où la remorqueuse a embarqué le camion ainsi que la finalisation de la récupération des hydrocarbures.

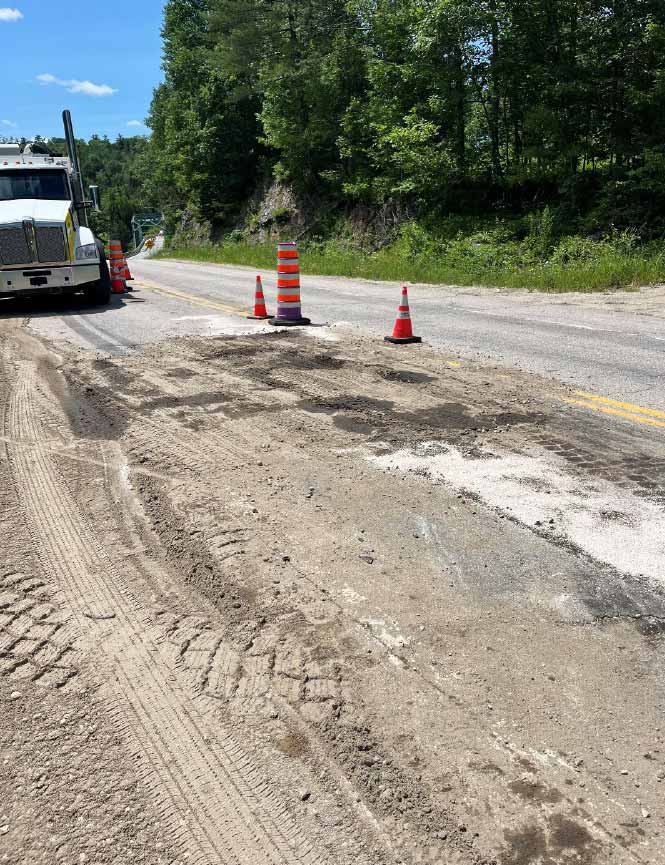

Photo qui représente un camion klondike et de la terre imbibe d'huile

Jour 4

L’eau de la rivière était arc en ciel et plusieurs citoyens étaient sur le pont. Le courant avait complètement changé de direction et a fait sortir le diesel.

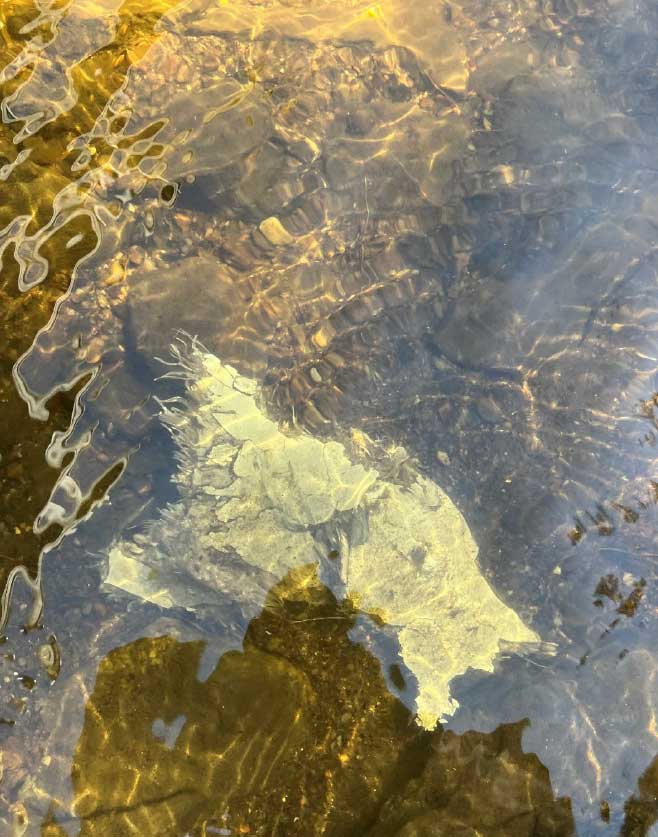

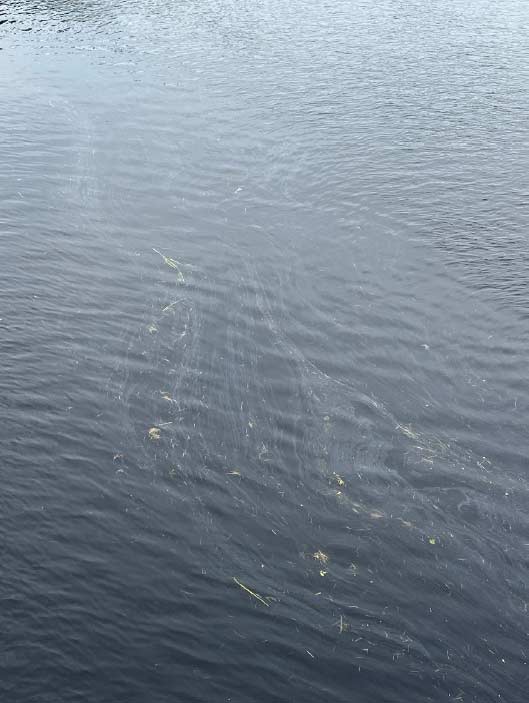

Photo qui représente de l'eau-contaminee au gaz flottant
Photo le matin du jour 4

Le diesel commence à ressortir de tous les craques d’asphalte du côté du déversement, bien que le jour 3 le pont semblait complètement propre. Une accumulation s’est formée entre la membrane du pont et l’asphalte. Il est obligatoire d’enlever l’asphalte aux endroit fortement imbibé entre les deux couches.

Pour ses deux raisons, nous avons fait entrer une équipe marine et une équipe sur le pont en urgence pour poursuivre les travaux de récupération.

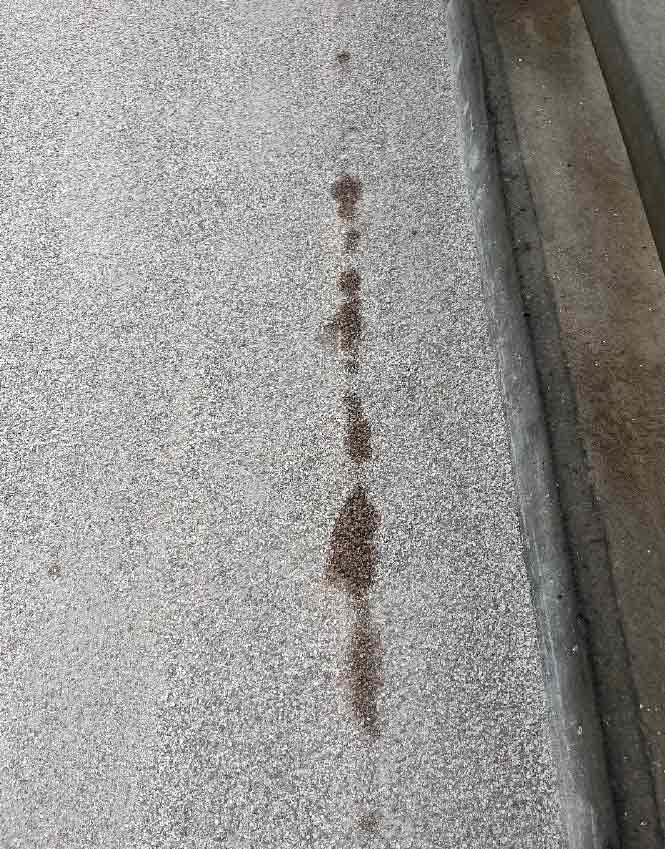

Photo qui représente une tache d'huile sur le pont
Photo prise le jour 4 au matin
Photo qui représente une tache d'huile sur le pont
Jour 4 au matin

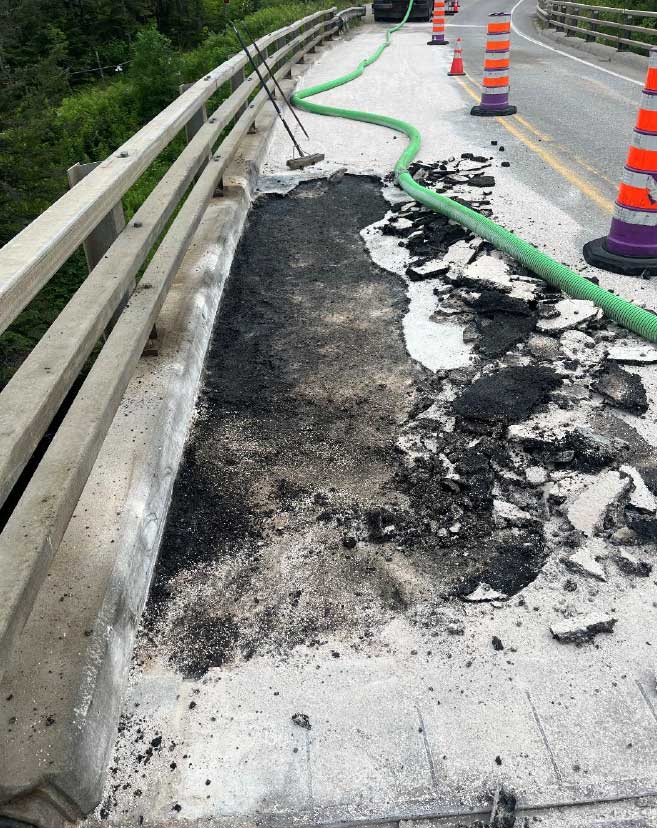

Photo qui représente l'enlèvement d'asphalte affectée
Suite jour 4 au matin – commencement enlèvement asphalte

Jour 5

Continuation des travaux d’envergure manuelle pour l’enlèvement de l’asphalte.

Chaque morceau d’asphalte représente une flaque de diesel, ce sont des travauxlongs à effectuer.

Klondike a effectué les travaux d’enlèvement et de récupération le plus rapidement et efficacement possible.

La contamination sur l’eau semble contrôlée, le bateau n’était pas nécessaire cette journée.

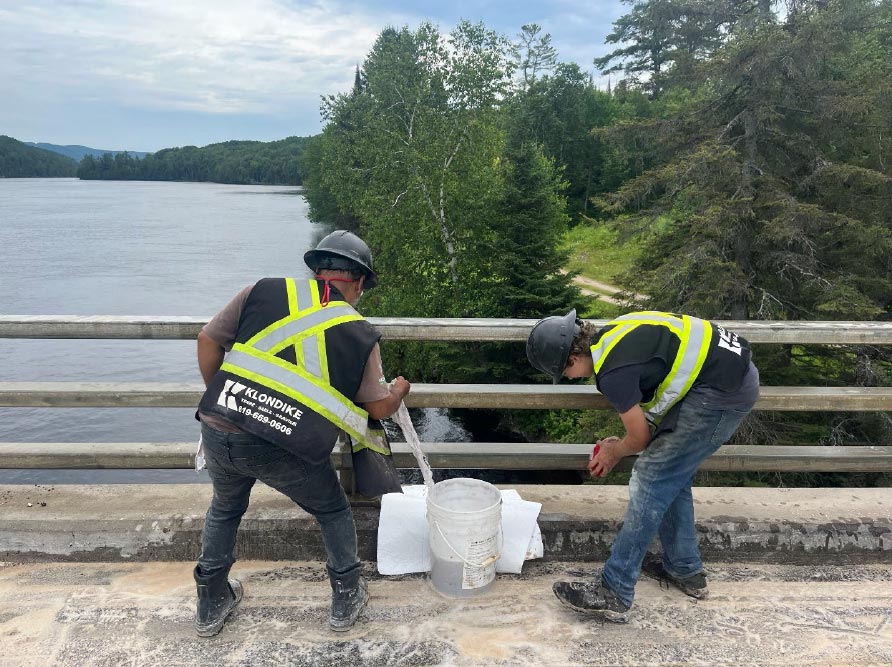

Photo qui représente deux travailleur qui nettoient des garde-fous
Nettoyage des garde-fous
Photo qui représente le nettoyage et la decontamination du pont
Nettoyage des garde-fous

Jour 6

Nettoyage de la structure du pont ainsi que l’accumulation assez importante de diesel

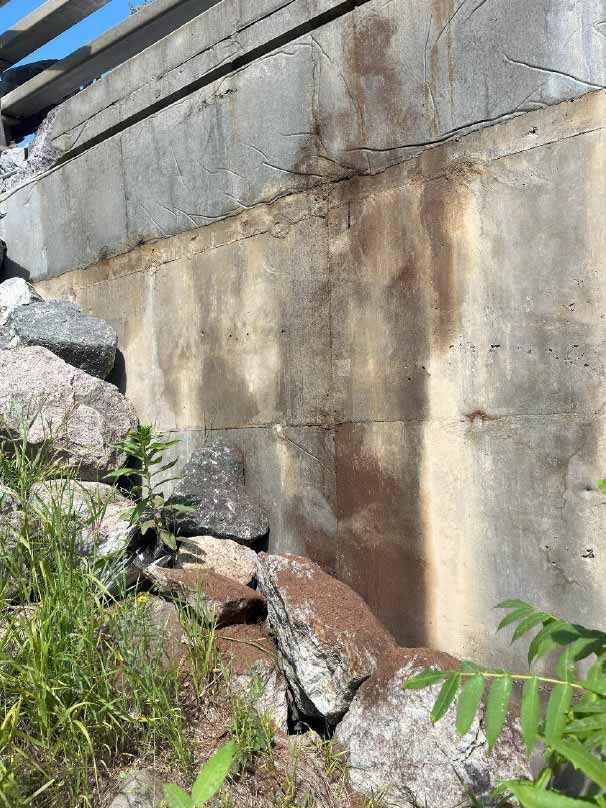

Photo qui représente des traces du beton contaminé
Photo jour 6

À la suite de l’évaluation de la zone impactée par le déversement de diesel, une contamination du sol a été identifiée.

Des travaux d’excavation ciblée ont été réalisés afin de retirer les matériaux contaminés et de limiter la migration du diesel vers la rivière sur une dimension d’environ 50 pied x 50 pied.

Conformément à la demande des autorités environnementales, et avant d'entreprendre toute excavation, une stratégie de confinement et d’absorption a été mise en oeuvre afin de limiter la dispersion et évaluer l’efficacité d’une approche non intrusive.

Travaux à effectuer:

  • Installation de digues de confinement temporaires en bordure de berge à l’aide de :
    • Barrages souples anti-hydrocarbures
    • Sacs de sable et matériaux géo synthétiques
  • Déploiement de boudins absorbants spécialisés (hydrophobes et oléophobes) lelong des zones visibles contaminées
  • Mise en place d’une surveillance régulière (visuelle + contrôle du matérielabsorbant saturé)
  • Objectif : stabiliser et réduire la contamination flottante sans remuer les sédiments,et ainsi minimiser les risques pour le milieu aquatique

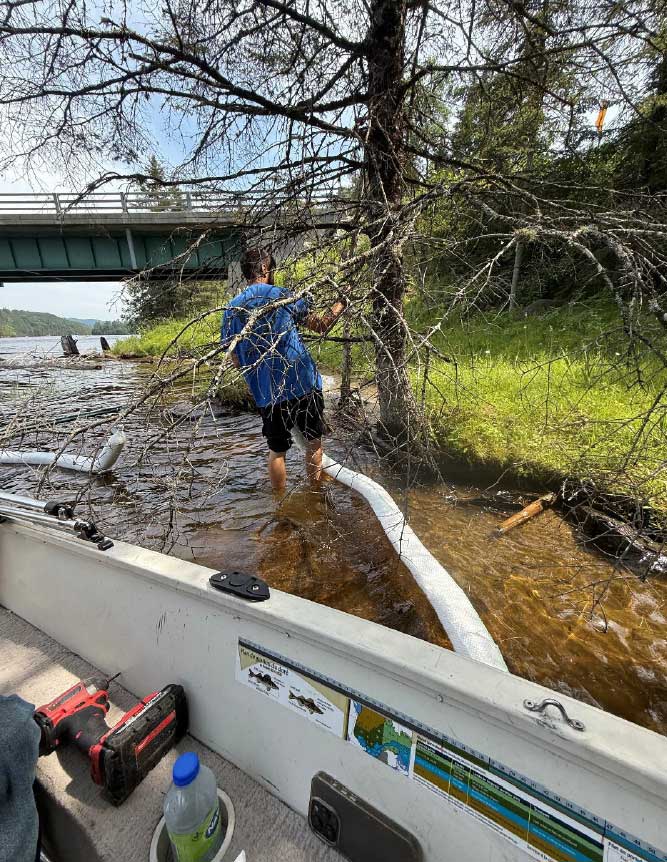

Les travaux d’excavation supervisés par le MTQ ce sont bien déroulé. À la fin de la journée une entreprise est venu sur les lieux pour l’échantillonnage d’analyse de sols avant de remblayer.

Photo qui représente la zone de marquage pour les travaux des lieux supervisés par le MTQ
Photo travaux des lieux supervisés par le MTQ du jour 6, en après-midi.

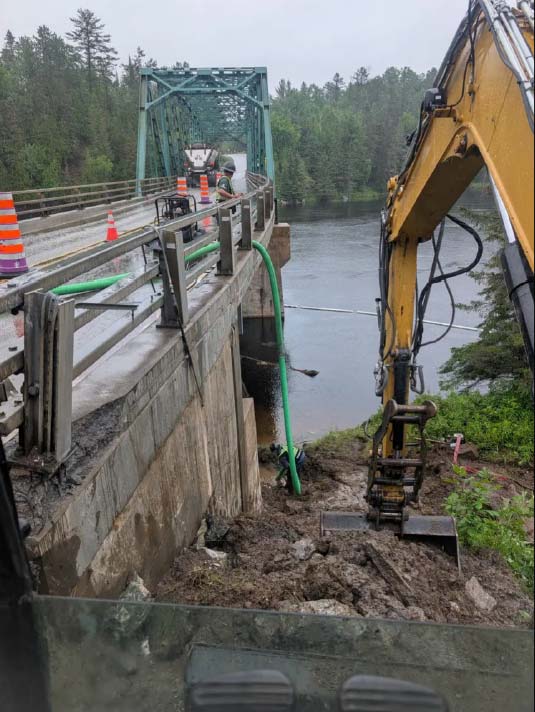

Photo qui représente des travaux de rehabilitation du sol et de l'eau

Photo qui représente le nouveau barrage installé avant les travaux excavation
Nouveau barrage installé le jour 6 en matinée avant les travaux excavation

Le jour 6 les échantillons d’analyse de sol ont été pris au fond des excavations.

À la fin de la journée, nos travaux étaient terminés en eau et sur terre, il reste seulement a attendre les résultats des tests de sol pour remblayer l’excavation.

Une démobilisation des équipement est faite.

Photo qui représente un homme qui travaille avec le barrage

Jour 7

Le MTQ effectue des travaux de trait de scie en préparation du nouvel asphalte. Vers 9h le matin, nous sommes contactés pour nous dire qu’il est sur le pont avec le MTQ et que le diesel sort des ouvertures de trait de scie.

Il faut se déplacer en urgence pour recommencer une nouvelle section d’enlèvement d’asphalte, absorbant, nettoyage.

Le MTQ nous mentionne que l’asphalte ne pourra adhérer adéquatement s’il y a présence de diesel.

Les patchs collés sur les drains du pont la première soirée ont été retiré.

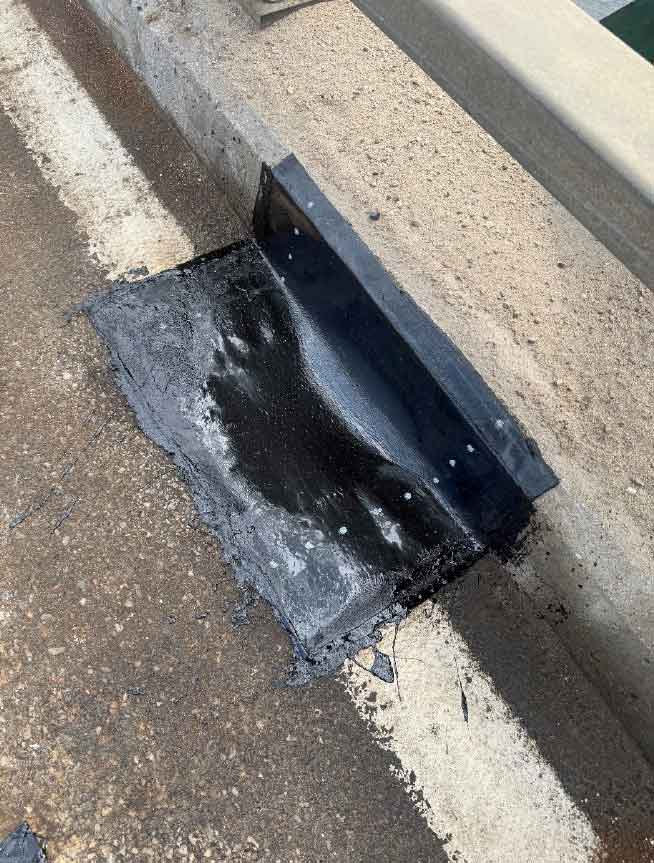

Photo qui représente du scellant pour la prevention de la contamination du deversement

Jour 8

Les travaux pour retirer l’asphalte se prolonge pour la journée, l’asphalte retiré est transporté dans un centre certifié puisqu’elle est considérée contaminé.

Photo qui représente l'enlèvement d'asphalte affectée

Jour 9

Commencement des travaux de nettoyer la structure bétonnée à l’extérieur du pont, déloger la grande coulisse noire sur la longueur du pont sur la longueur. Les travaux ont été effectué manuellement avec 2 manoeuvres.

Les résultats d’analyses des paramètres HP, HAP, BTEX

La section de sol correspondant à A3 ne satisfait pas le critère A visé et devrait être sur-excavée. Néanmoins ce sol se situe dans la plaine inondable de la rivière et le fond de l’excavation est déjà par endroits au ou sous le niveau de la rivière. Le MELCCFP nous demande de sur excaver cet endroit.

Afin d’effectuer une excavation plus profonde il faudra:

  1. Bâtir un batardeau
  2. Pomper l’intérieur
  3. Excaver les sols contaminés
  4. Transporter les sols contaminés
  5. Reprendre les tests de sols
  6. Remblayer avec des sols propres

Jour 10

Effectuer la mobilisation de l’excavatrice 8 tonnes sur chenille pour effectuer les travaux d’excavation supplémentaire c’est-à-dire retirer les pierre 300-500 ainsi que les sols le plus près de l’eau.

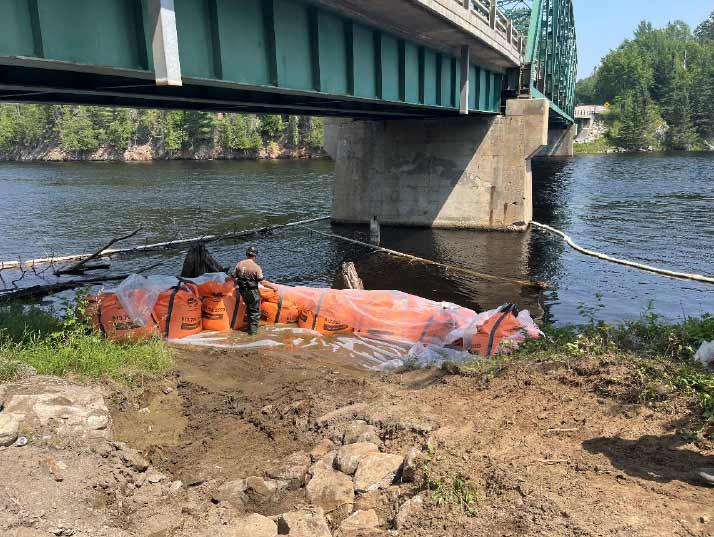

Afin d’excaver sécuritairement, la première étape était de faire la construction du batardeau.

La fabrication de sac de sable 1.5 verge

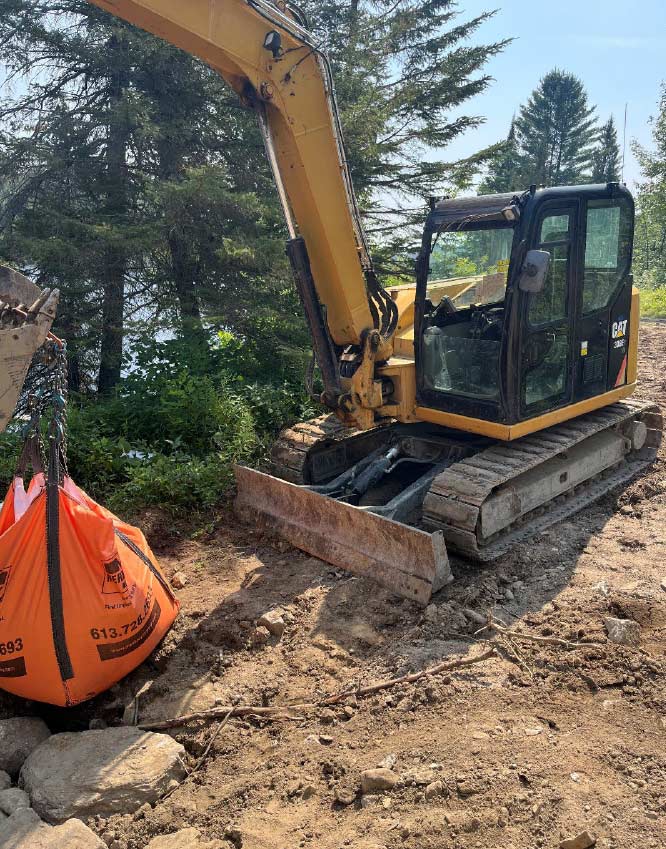

Photo qui représente un excavateur

Jours 11 et Jour 12

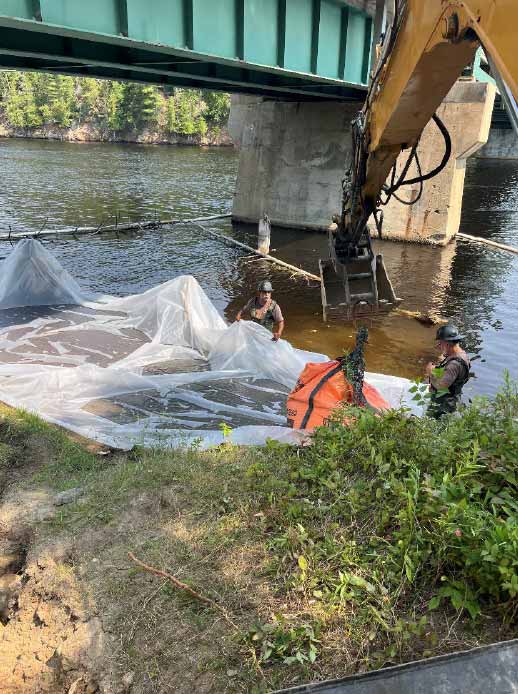

Installation du batardeau afin de faire l’excavation des sols adjacent à la rivière.

Photo qui représente l'installation du batardeau Photo qui représente l'installation du batardeau

Jour 12

Les travaux d’excavation des sols et transport ont été réalisés comme prévu. Les seconds tests de sol ont été pris en fin de journée et envoyés par la poste.

Quelques jours plus tard, les tests de sol sont revenus positif, nous avons l’accord du MELCCFP pour débuter les travaux de réaménagement.

Réaménagement - jour 1

Les travaux de réaménagement ont débuté. C’est-à-dire fournir et installer:

  • 20 Tonnes de pierre 300-500mm
  • 20 Tonnes de 0 ¾

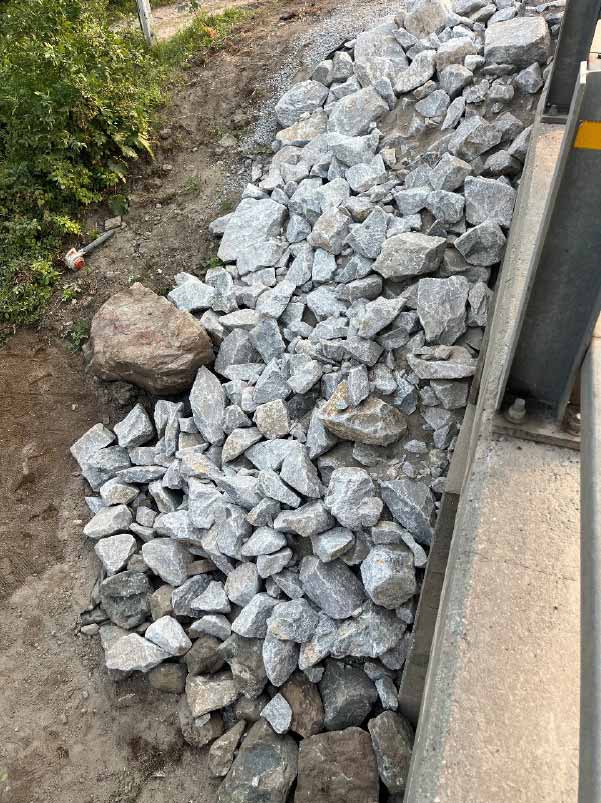

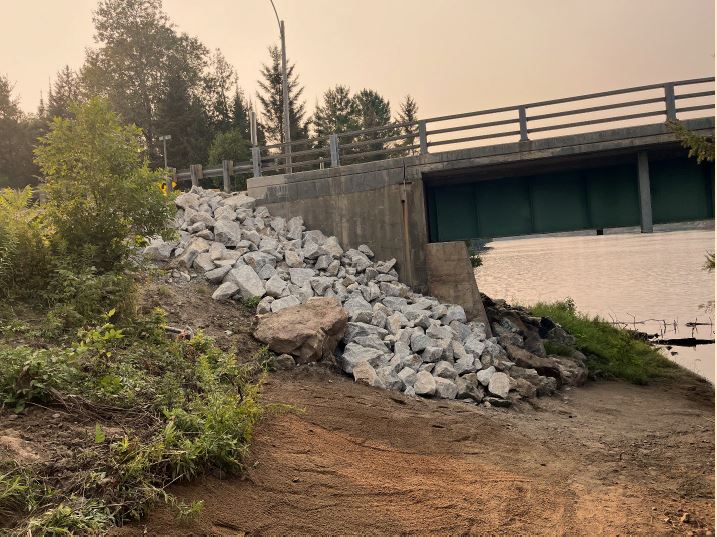

Photo qui représente des roches à côté du pont Photo qui représente des roches à côté du pont

Réaménagement - jour 2

Fournir et installer 40 verges de top soil et ensemencé.

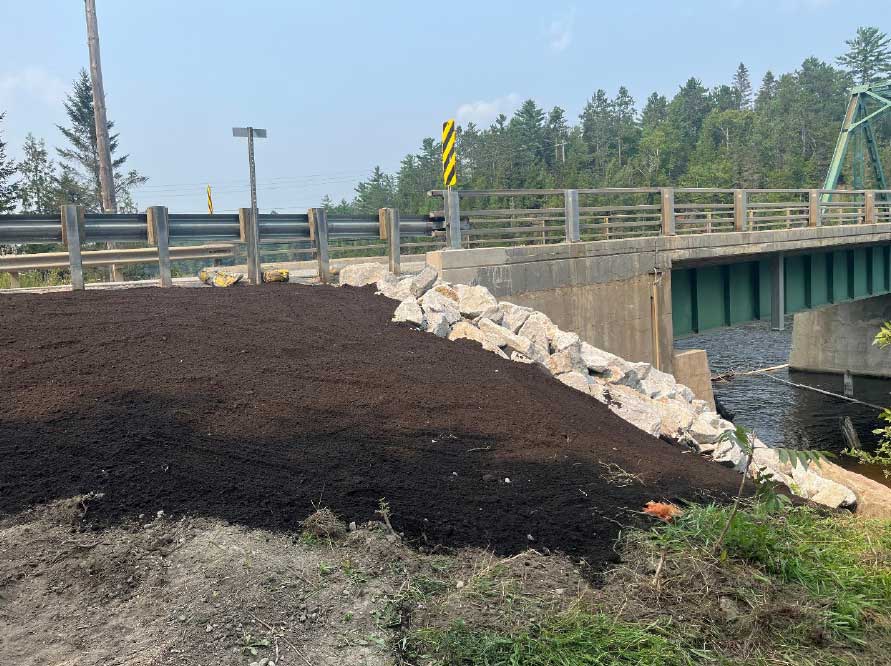

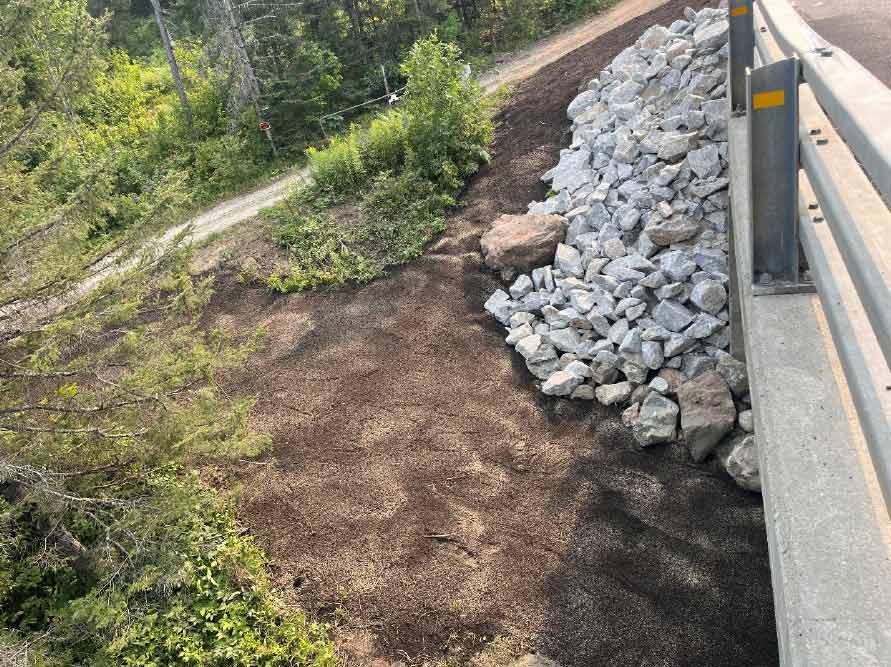

Photo qui représente la restauration du terrain d'origine avec du sol Photo qui représente la restauration du terrain d'origine avec du sol

3. Conclusion

Les travaux de nettoyage et réhabilitation ont été effectués avec succès et selon les normes en vigueur.

L’état des lieux est remis à l’origine tel que demandé.
